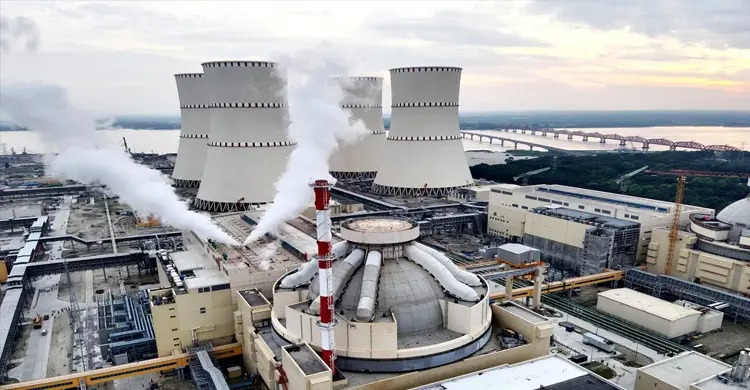

রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে বিদ্যুৎ উৎপাদন ও জাতীয় গ্রিডে সরবরাহের প্রস্তুতিতে আরও এক ধাপ অগ্রগতি হয়েছে। প্রয়োজনীয় ফিজিক্যাল স্টার্টআপ পরীক্ষা সম্পন্ন হওয়ার পর এবার ‘স্টেজ-সি’ বা পাওয়ার স্টার্টআপ কার্যক্রম শুরুর অনুমোদন দিয়েছে বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষ (বায়েরা)।
এ অনুমোদনের ফলে প্রথম ইউনিটে ধাপে ধাপে রিঅ্যাক্টরের ক্ষমতা বাড়ানো, বিদ্যুৎ উৎপাদন এবং পরীক্ষামূলকভাবে জাতীয় গ্রিডে বিদ্যুৎ সরবরাহের প্রস্তুতি এগিয়ে নেওয়ার সুযোগ তৈরি হয়েছে।
বৃহস্পতিবার (২৯ অক্টোবর) সন্ধ্যায় বিষয়টি নিশ্চিত করেন নিউক্লিয়ার পাওয়ার প্ল্যান্ট কোম্পানি বাংলাদেশ লিমিটেডের (এনপিসিবিএল) ব্যবস্থাপনা পরিচালক ড. জাহেদুল হাসান। তিনি জানান, বায়েরা চেয়ারম্যান এম মাহমুদুল হাসান প্রথম ইউনিটে পাওয়ার স্টার্টআপ কার্যক্রম শুরুর অনুমতি দিয়েছেন।
প্রকল্পসংশ্লিষ্ট সূত্র জানায়, প্রথম ইউনিটের বি-২ ধাপের ফিজিক্স টেস্টসহ প্রয়োজনীয় পরীক্ষা সম্পন্ন হয়েছে। এসব পরীক্ষার প্রতিবেদন নিয়ন্ত্রক সংস্থার কাছে জমা দেওয়ার পর স্টেজ-সি পর্যায়ের কার্যক্রম শুরুর অনুমোদন পাওয়া যায়। এ পর্যায়ে কার্যক্রম পরিচালনার জন্য কেন্দ্রটির পরিচালনাকারী সংস্থাকে ট্রায়াল অপারেশনাল অনুমোদনও দেওয়া হয়েছে।
স্টেজ-সি পর্যায়ে রিঅ্যাক্টর, প্রাথমিক ও দ্বিতীয় পর্যায়ের কুল্যান্ট ব্যবস্থা, টারবাইন-জেনারেটর, বৈদ্যুতিক ব্যবস্থা, যন্ত্রপাতি ও নিয়ন্ত্রণব্যবস্থা এবং সুরক্ষা ও নিরাপত্তাব্যবস্থার কার্যকারিতা পরীক্ষা করা হবে। পাশাপাশি এসব ব্যবস্থার পারস্পরিক সমন্বয় ঠিকভাবে কাজ করছে কি না, তা যাচাই করা হবে। এর মূল লক্ষ্য কেন্দ্রটির নিরাপদ, স্থিতিশীল ও নির্ভরযোগ্য পরিচালনা নিশ্চিত করা এবং জাতীয় গ্রিডে পরীক্ষামূলক বিদ্যুৎ সরবরাহের সক্ষমতা যাচাই করা।
প্রাথমিক পর্যায়ে রিঅ্যাক্টরের ক্ষমতা কম রেখে পরীক্ষা শুরু হবে। পরে পরীক্ষার ফলাফল ও কারিগরি মূল্যায়নের ভিত্তিতে ধাপে ধাপে ক্ষমতা বাড়ানো হবে। রিঅ্যাক্টরের তাপীয় ক্ষমতা ৩০ থেকে ৩৫ শতাংশে উন্নীত হলে জাতীয় গ্রিডে পরীক্ষামূলকভাবে বিদ্যুৎ সরবরাহ শুরু হতে পারে বলে সংশ্লিষ্ট সূত্র জানিয়েছে।
প্রকল্পসংশ্লিষ্টদের প্রত্যাশা, প্রয়োজনীয় পরীক্ষা সফলভাবে সম্পন্ন হলে চলতি বছরের ডিসেম্বরের মধ্যে প্রথম ইউনিট থেকে অন্তত ৩০০ মেগাওয়াট বিদ্যুৎ জাতীয় গ্রিডে সরবরাহ করা সম্ভব হবে। তবে এ সময়সীমা নির্ভর করবে পরীক্ষার ফলাফল, কমিশনিং কার্যক্রমের অগ্রগতি এবং নিয়ন্ত্রক সংস্থার শর্ত পূরণের ওপর।
রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রে দুটি ইউনিট রয়েছে। প্রতিটির উৎপাদনক্ষমতা এক হাজার ২০০ মেগাওয়াট। দুটি ইউনিট পূর্ণ সক্ষমতায় চালু হলে কেন্দ্রটির মোট উৎপাদনক্ষমতা হবে দুই হাজার ৪০০ মেগাওয়াট।
প্রকল্পটির মূল মেয়াদ ছিল ২০২৫ সালের ডিসেম্বর পর্যন্ত। দুই দফায় মেয়াদ বাড়িয়ে তা ২০২৮ সালের জুন পর্যন্ত নির্ধারণ করা হয়েছে। ডলারের বিনিময় হার বৃদ্ধি ও অন্যান্য আর্থিক কারণে প্রকল্পের ব্যয়ও বেড়েছে। বর্তমানে প্রকল্পটির মোট ব্যয় ধরা হয়েছে এক লাখ ৩৮ হাজার ৬৮৬ কোটি টাকা।
